काठमाडौं । विद्युत् प्राधिकरणका अनुसार हालसम्म १८ स्थानीय तहमा राष्ट्रिय प्रसारण विद्युत् पुग्न सकेको छैन ।
मुलुकका ५ सय ३९ स्थानीय तहमा भने पूर्ण विद्युतीकरण भएका छन् । विद्युत् ग्राहक संख्या सामुदायिक सहित ५९ लाख ३५ हजार पुगेको छ ।

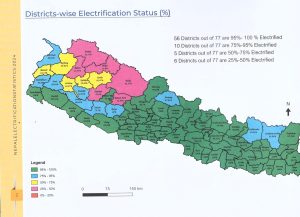

७७ जिल्लामध्ये हुम्लामा अझै राष्ट्रिय प्रसारण ग्रिड पुग्न सकेको छैन ।७ प्रदेशमध्ये मधेशमा शतप्रतिशत विद्युतीकरण भएको छ भने कर्णाली प्रदेशमा सबैभन्दा कम अर्थात् ७४.३८ प्रतिशतमात्र विद्युतीकरण भएको छ । कोसीमा ९९.३० प्रतिशत, बागमती ९९.९७ प्रतिशत, गण्डकी ९९.४० प्रतिशत र लुम्बिनीमा ९८.४९ प्रतिशत र सुदूरपश्चिम प्रदेशमा ८६.५८ प्रतिशत विद्युतीकरण गरिएको छ ।राष्ट्रिय प्रसारण ग्रिड नपुगे पनि त्यहाँका बासिन्दाले लघुजलविद्युत् र सौर्य ऊर्जाबाट बिजुली उपभोग गरिरहेका छन् ।
प्राधिकरणले विस्तृत अध्ययन गरी तयार पारेको ‘विद्युतीकरण तथ्यांक २०८१’ अनुसार कुल जनसंख्याको ९९ प्रतिशतमा विद्युत् पुगेको जनाएको छ ।
